北谷1丁目マンション計画新築工事
皆さんこんにちは、建築部の渡具知です。
新年を迎えて寒さが、厳しいのですがインフルエンザ等の感染者も増えてきているので
体調管理は、しっかり行ってください。
自分が、配置されている北谷1丁目マンション現場の進捗状況は、

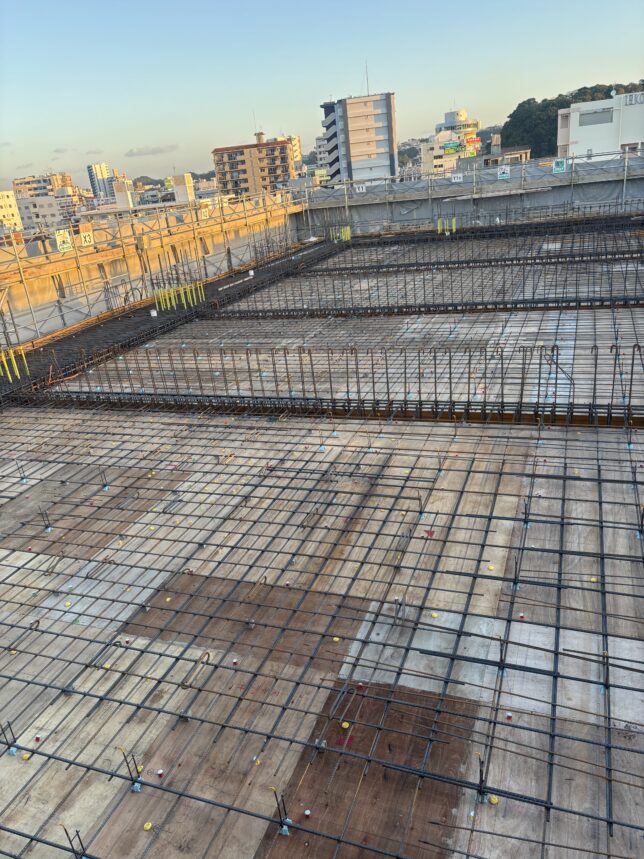

4階躯体工事、1/8~1/9より・梁・スラブの型枠組を行い

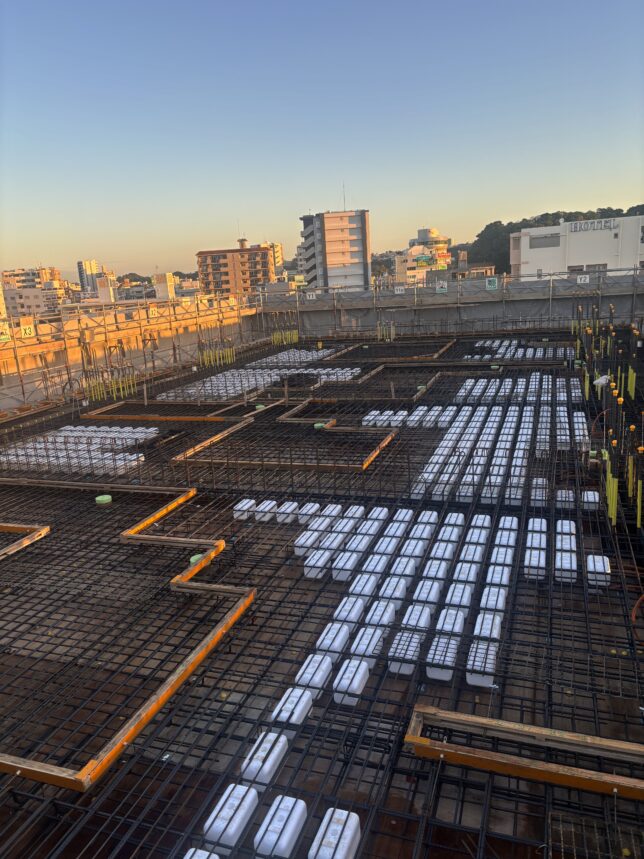

1/10~1/12・に梁配筋・1/12~1/15・からスラブ・庇及び階段配筋・ボイド取り付け後


1/14に・自主検査・1/15・に社内検査を行いました。
1/16・には午前中に、設計者による4階躯体の配筋検査
1/16・午後に(ビューロベリタス品質監査)を行い
1/17に無事、4階躯体コンクリート無事打設完了することできました・(212㎥)

これからは、1/23頃から2階躯体の支保工解体・出来形検査後
2/2に、2階のサッシの取付け等内部作業も始まってきます。
躯体工事・内部工事と、これまで以上に作業が増えてきますが
工程の後戻りが無いように注意し、工程管理をしっかりと行い残りあと9回躯体のコンクリート打設がありますが
安全第一で、作業を進めて行きます。
