北谷1丁目マンション計画 台風対策レポート – 株式会社東恩納組

STAFF BLOG

スタッフブログ

2026年6月3日建築部

北谷1丁目マンション計画 台風対策レポート

ブログをご覧の皆様、建築部の上地です。
約1カ月半ぶりの再会となります。今回もよろしくお願いします。

現場の進捗状況

現在、北谷1丁目マンション計画の現場では、上部11階躯体工事の真っ最中です。

5月29日に10階躯体コンの打設完了し、11階躯体作業に移行したとたん、台風6号の

襲来に至り、一旦、躯体工事は足踏み状態に直面しております。

現在ブログを書きながも、台風6号の目に入るのが目前に迫る中、作文となります。

台風6号ので接近に伴い、2,3日前から台風対策に努めてまいりましたが、私自身約3年ぶりの

沖縄本島直撃の台風になりそうです。対策の方法に手落ちが無いかが不安ですが何とか無事済ませ

台風の接近に備えているところであります。台風対策と一言に言ってもいろんな対策が有るわけな

ですが、その内自分が今回特に力を入れ対策について2つ程紹介いたします。

因みに、現場が北谷町内の58号線沿いに有り国道挟んで向かいには米軍施設があり、風を遮る物が

あまり無く、ひと際強風を感じる場所となります。

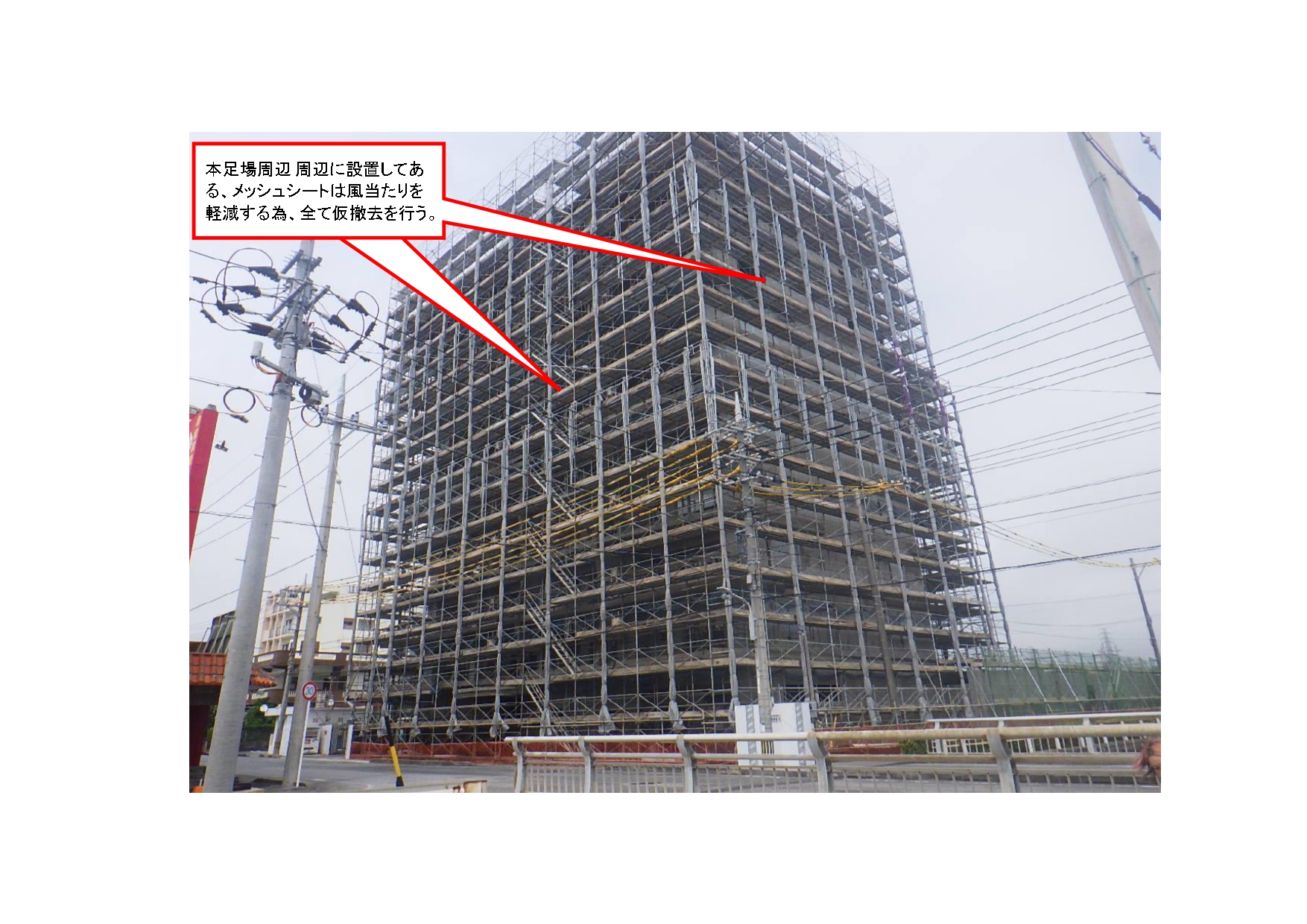

【台風対策①】外部本足場の風当たりを軽減する為に①メッシュシートの全面撤去を行った。

(アサガオも含む)②足場上に有る資材等を全て除去する。その際には、ハバキの結束不足が無いか

もチェックしながら全ての足場段を点検しました。(下記写真参照)

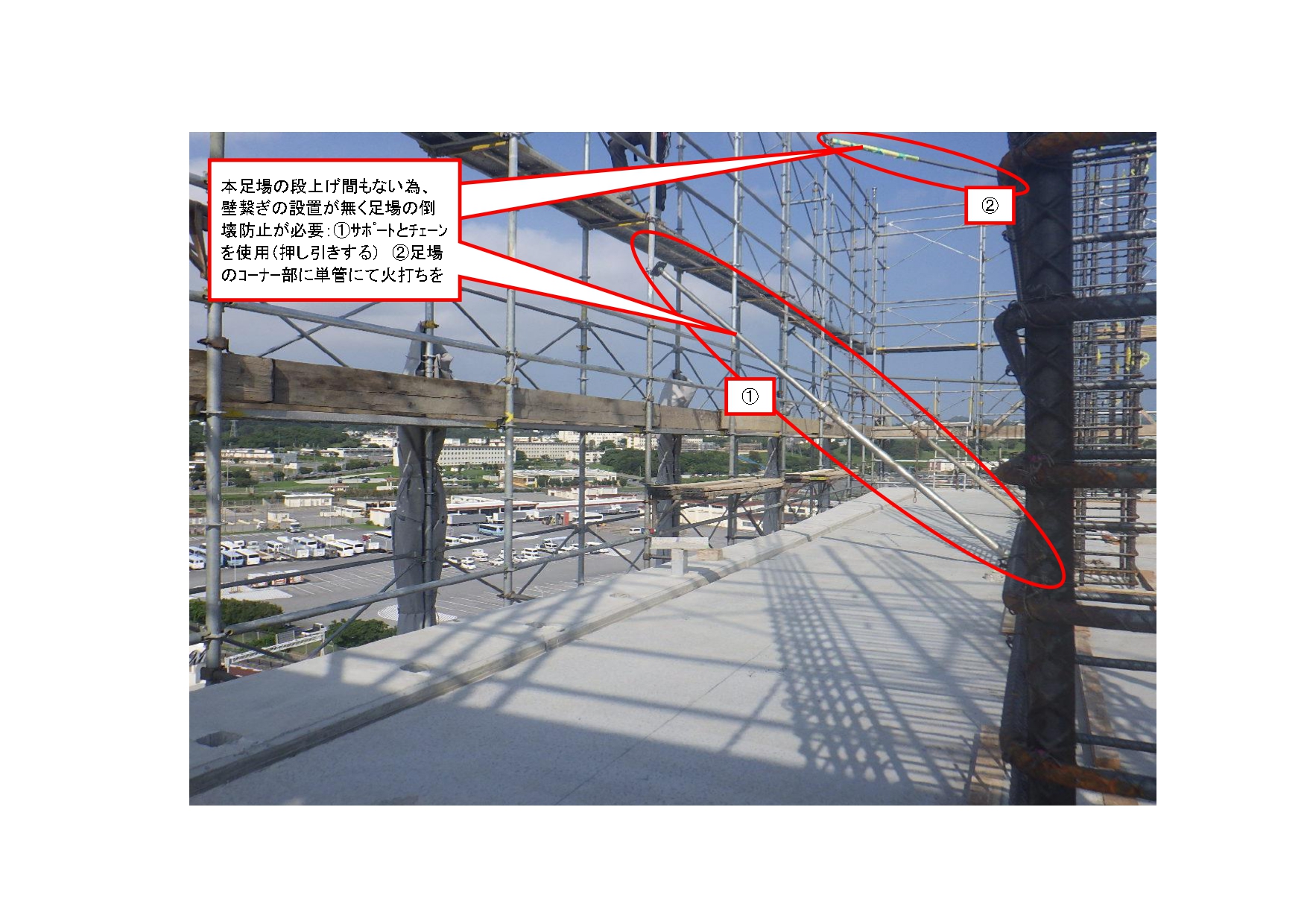

【台風対策②】今回は運が悪く、足場の段上げ完了後に台風の襲来に当ったことから、最上段の足場の

倒壊防止対策にも苦慮したところであります。手っ取り早いのは再度足場の撤去を行う方法も一部有り

ましたが、今回取った方法は先ず、①支保工用のサポートとチェーン・ターンバックル等を使用して足

場の建地の押し引き(約@3.6m)を行いました。②足場のコーナー部には単管を使用して、火打ち材を

設置しました。①②何れも倒壊対策となります。(下記写真参照)

【台風対策②】については、不安もございますが、何とか無事で通過してくれる事をお祈りして、

今回のブログを閉じます、台風対策の結果については、次回のブログにてご報告とします。

以上、今回は台風対策を中心にまとめてみました。
いかがでしたでしょうか?

次回からは、進捗報告を中心に進めていきたい思ってます。また、1カ月半後にお会いしましょう!

by 建築部 上地
