「ライオンズ宜野湾ベイサイドシティ新築工事」より完了報告
ブログをご覧の皆さん、約1ヵ月半ぶりの再会となります。
建築部の上地です。
さて、我が「ライオンズ宜野湾ベイサイドシティ新築工事」に付きましては、去った11月15日無事に引渡し業務を終える事が出来ました。工事期間中はご協力頂きました関係者にはこのブログ内で改めましてお礼申し上げます。
なお、工事は昨年の2月より準備がスタートしまして、下部工に約5か月、上部工に約11か月、外構に2か月のトータル18か月と久しぶりの長期工事となりました。
それでは、今回のブログ内容ですが、工事の集大成という事で月毎の写真と共に工事の進捗状況の再確認していきたいと思います。
※R2年2月中旬(着工前)
※R2年2月末日(準備工)
※R2年3月末日(杭作業)
※R2年4月末日(杭完了)
※R2年5月末日(基礎掘削)
※R2年6月末日(基礎工)
※R2年7月末日(1階躯体)
※R2年8月末日(2階躯体)
※R2年9月末日(4階躯体)
※R2年10月末日(6階躯体)
※R2年11月末日(7階躯体・内装工事スタート)
※R2年12月末日(9階躯体)
※R3年1月末日(10階躯体)
※R3年2月末日(13階躯体)
※R3年3月末日(14階躯体)
※R3年4月末日(15階躯体)

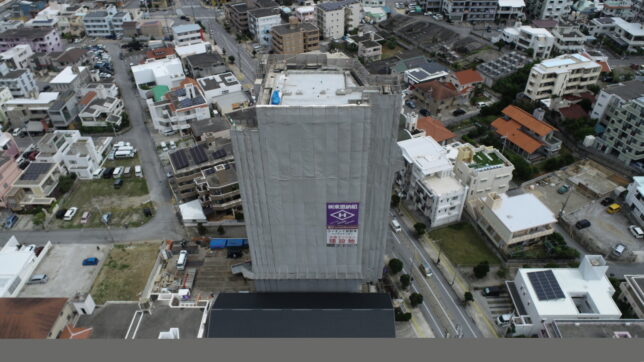

※R3年5月末日(外装工事中)
※R3年6月末日(外部本足場解体)
※R3年7月末日(外構工事中)
※R3年8月末日(外構工事完了)
※R3年9月末日(検査中)
以上が「ライオンズ宜野湾ベイサイドシティ新築工事」集大成のスナップ写真となります・・・
各進捗写真を改めて拝見したら、なぜかその時点での現場でのやり取りが、思い出されて“懐かしさ&寂しさ”が込上げきます。
それでは来月にまたお会いしましょう。
By 建築部 上地 透
