「(仮称)グレイスハイム上間新築工事」12月度進捗状況報告

ブログをご覧の皆さん、約1ヵ月半ぶりの再会となります。
建築部の上地です。

さて、本工事も7月からの造成工事着手以来、現在は寒さに苦戦しながらも何とか予定通りに進捗することが出来ている状況であります。12月末までに一部基礎及び基礎梁の一部埋戻しを完了しまして年内の作業は完了、新年は4日から工事を再開し、いよいよ1月の下旬からは建物本体の上部躯体工事に移行する予定なんですが、今回のブログのテーマは本工事の「令和4年の集大成」というテーマでまとめてみたいと思います。

その前に現在の現場状況をご覧ください。

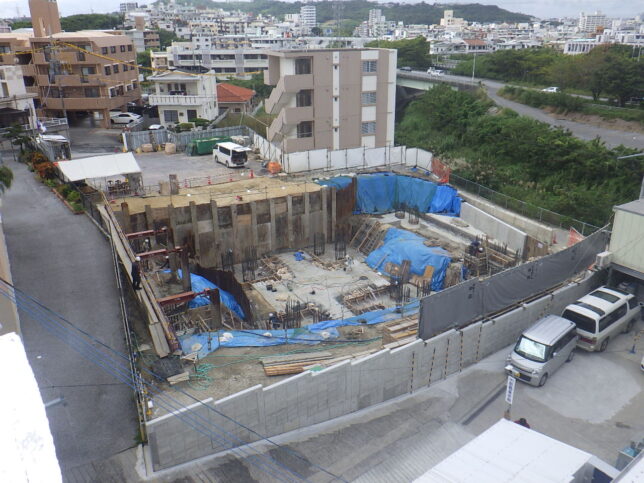

令和4年12月24日の現場全景写真(北東側より観る)

さて、本題のブログ内容に移りたいと思いますが、経過報告形式で紹介してまいります。

①【開発行為の許可申請受理】                                                    ※令和3年3月31日(那覇市)                                              ※作業内容→境界擁壁築造、防火水槽1基、雨水排水工事一式、防災対策一式、切土及び盛土一式 など

②【開発行為変更申請受理】                                                ※令和4年6月21日(那覇市)                                              ※変更内容→擁壁基礎の鋼管杭追加 など

③【磁気探査業務受理】                                                    ※令和4年4月25日受理→業務開始5月初旬→業務完了7月中旬                                                    ※業務内容→建物本体基礎部鉛直探査、防火水槽鉛直探査、擁壁部鉛直探査、敷地内経層探査 他

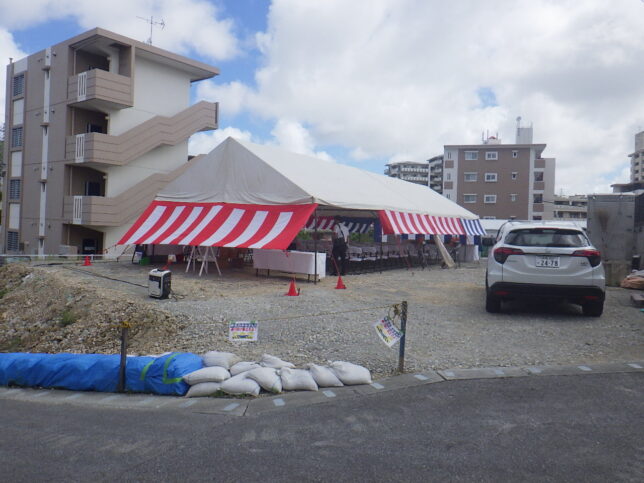

④【安全祈願祭】                                                     ※令和4年6月21日安全祈願祭実施

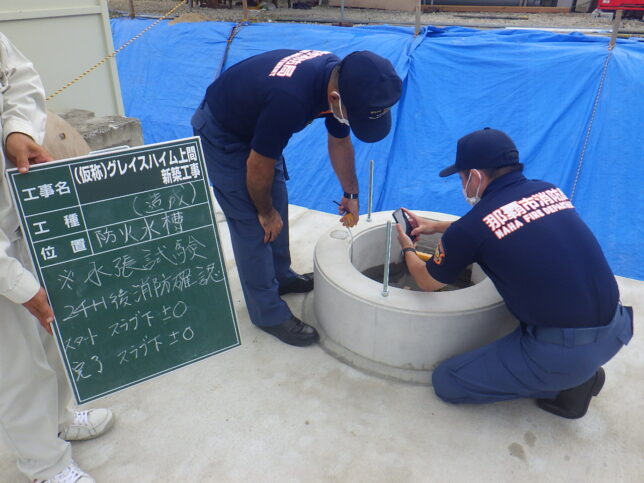

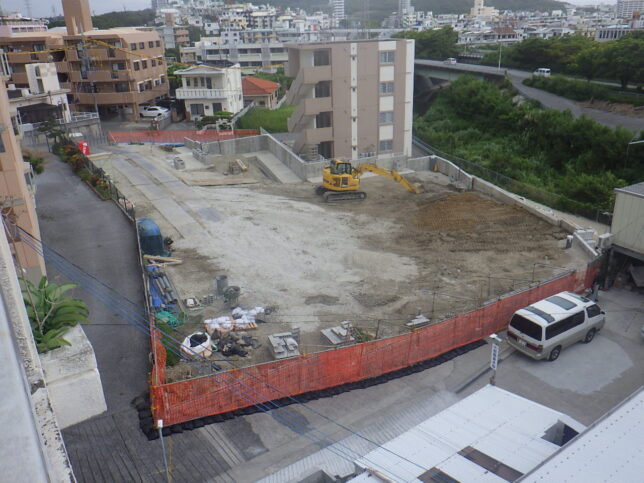

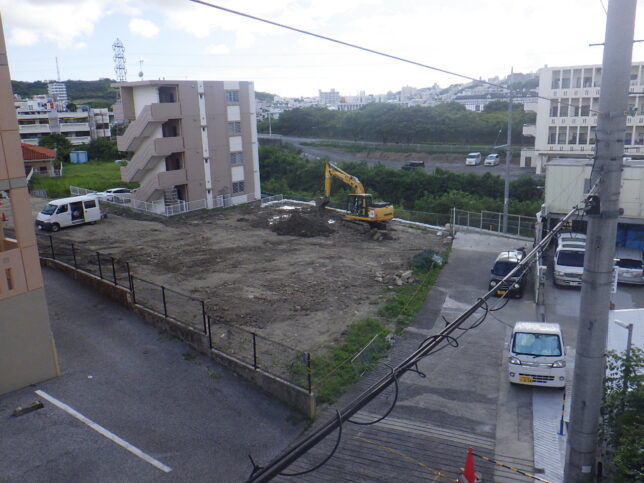

⑤【開発工事開始】                                                     ※令和4年7月初旬防火水槽設置開始→令和4年7月末完了

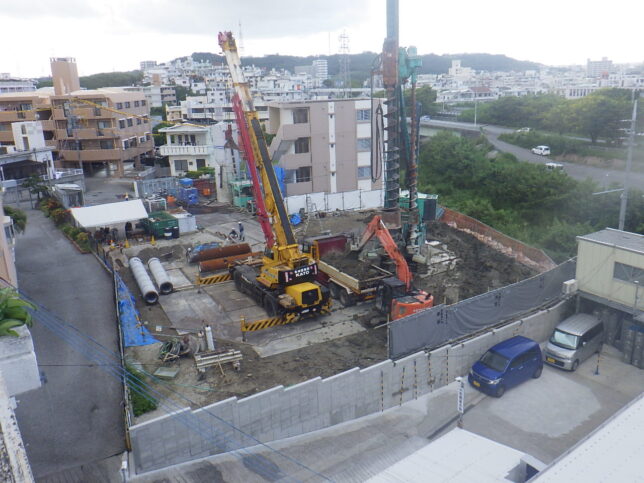

⑥【壁基礎鋼管杭工事開始】                                                ※令和4年7月下旬鋼管杭施工開始→令和4年8月初旬完了

⑦【擁壁躯体工事開始】                                                  ※令和4年8月初旬擁壁躯体工事開始→令和4年9月初旬完了

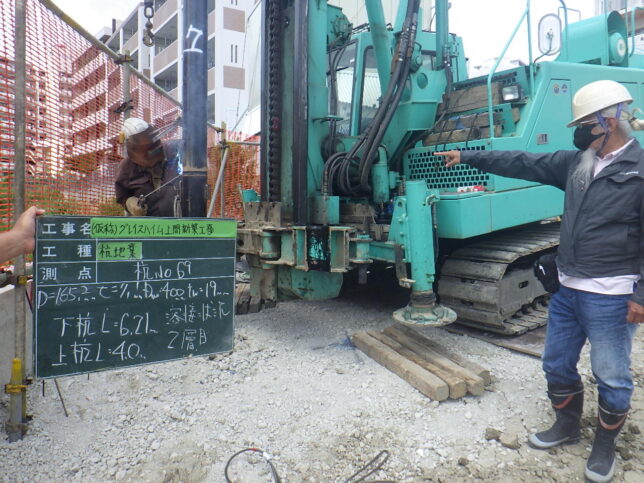

⑧【建物本体杭工事開始】                                                 ※令和4年9月中旬建物本体杭工事開始→令和4年10月中旬完了

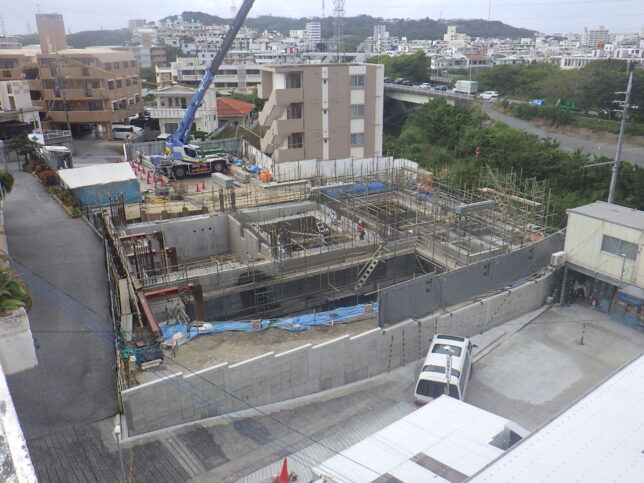

⑨【建物本体基礎工事開始】                                                ※令和4年10月下旬建物本体基礎工事開始→令和5年1月初旬完了予定

以上今回は本工事の「令和4年の集大成」というテーマでお届けして参りましたが、今年も一年の終わりに当たり、公私共に例年通り平凡な一年ではありましたが、とにかく今年も一年間健康で過ごせた事に感謝です。今年一年お世話になった関係各位様にはこの場をお借りしてお礼申し上げます。どうぞ来年も何卒よろしくお願い申し上げます。

それでは、今回はこれにてブログを閉じたいと思います。それでは次回にまたお会いしましょう。

By 建築部 上地 透
