2025年8月7日建築部

北谷1丁目マンション

皆さんこんにちは建築部の渡具知です。

今年の夏も、とても暑いので体調管理は十分気負付けてください。

自分の現場の進捗は、7月28日に一次掘削が完了し

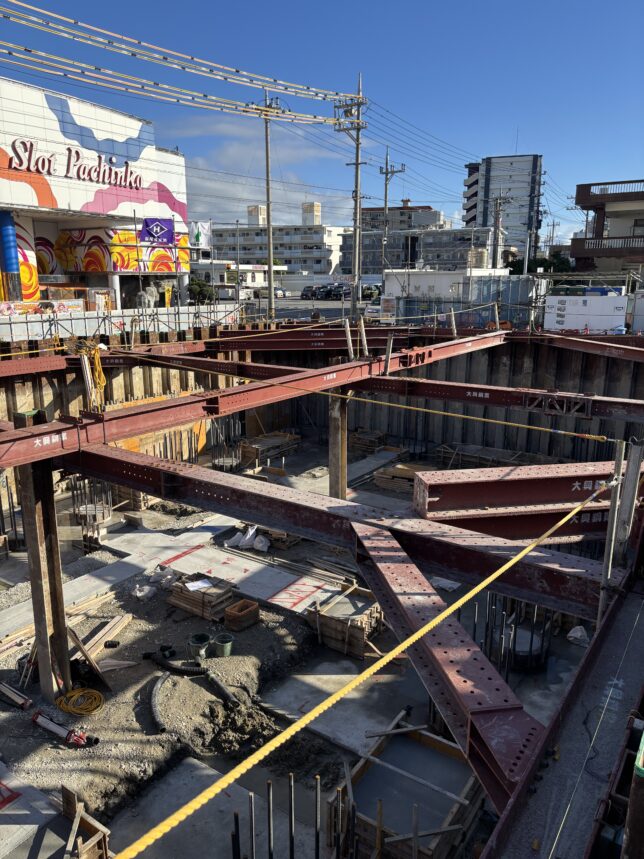

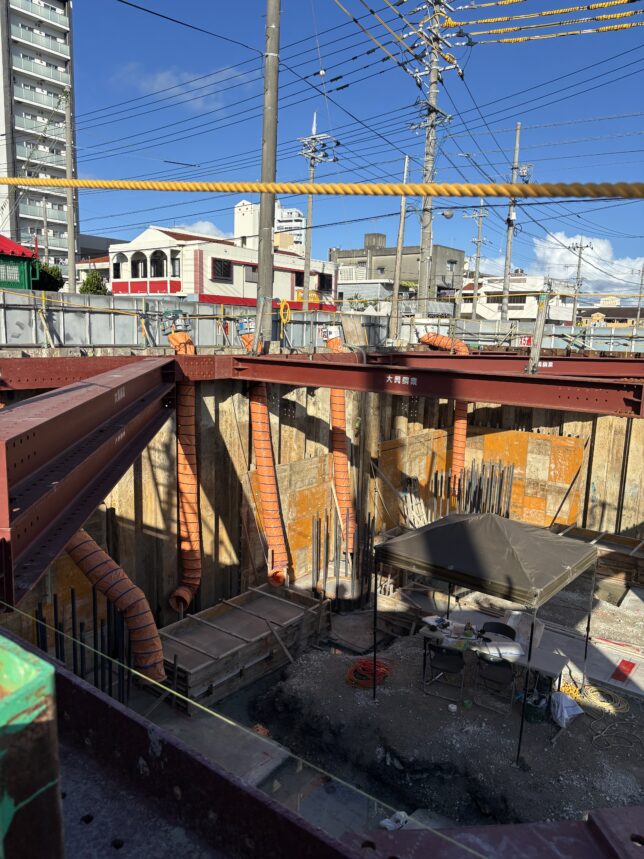

7月29日に土留め、腹起し・切梁・火打梁を設置し、二次掘削を7月29日から開始し

床付け、砕石敷き込み転圧行いました。

根切深さが、GL-3410と深い為湧き水があり、排水処理は苦労しています。

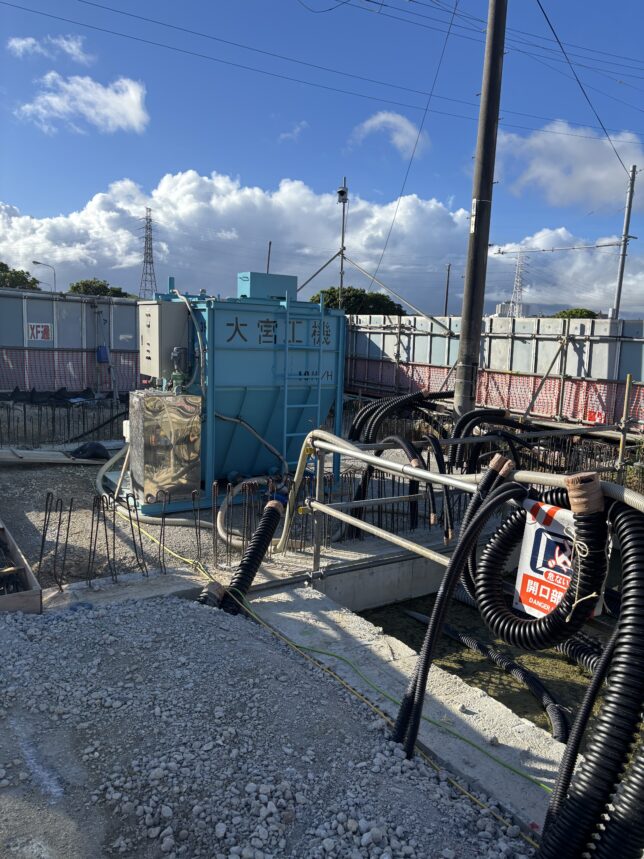

泥水を外部に流さないように、濁水処理機を設置しています。

8月4日から基礎の捨コン枠を設置し、1回目の捨コン打設を行い

基準墨だしを行い、2回目の捨コン・地中梁下の増しコンクリートを打設行いました。

現在は、増しコン部分の枠の解体、鉄筋のベース筋の配筋中です。

8月9日から、地足場組を行い、柱配筋、地中梁配筋後検査後

型枠組立を行う予定です。

コンクリートの数量が、多いのでA工区・B工区に分けて打設する予定です。

根切深さが、GL-3410と深いので昇降時に安全帯使用させています。

今年の夏も、とても暑くて作業場所は風も通らないので熱中症対策で

送風機で、風を送っています。

熱中症・事故を起こさないよう、対策を行い安全第一で作業を進めて行きます。

皆様も熱中症対策は、十分に行ってください。
