皆さんこんんちは、建築部の渡具知です。
台風が、接近して通過したかと思えばまた次の台風が接近し、今年は台風の当たり年みたいですね。
台風が、接近すると現場から飛散物が飛んでいかないように養生し、通過すると復旧しないといけないので
現場は、大変です。今後は台風が接近しないことを祈るだけです。

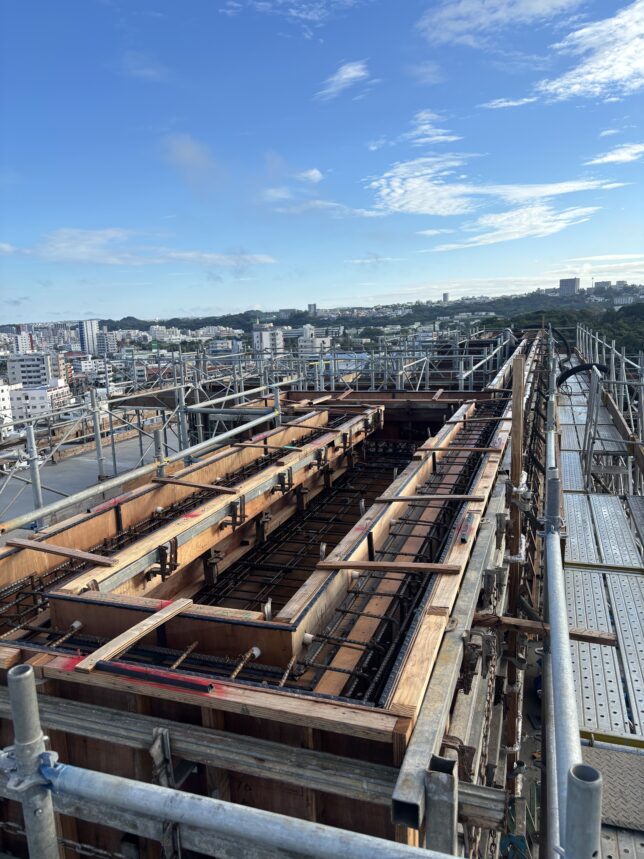

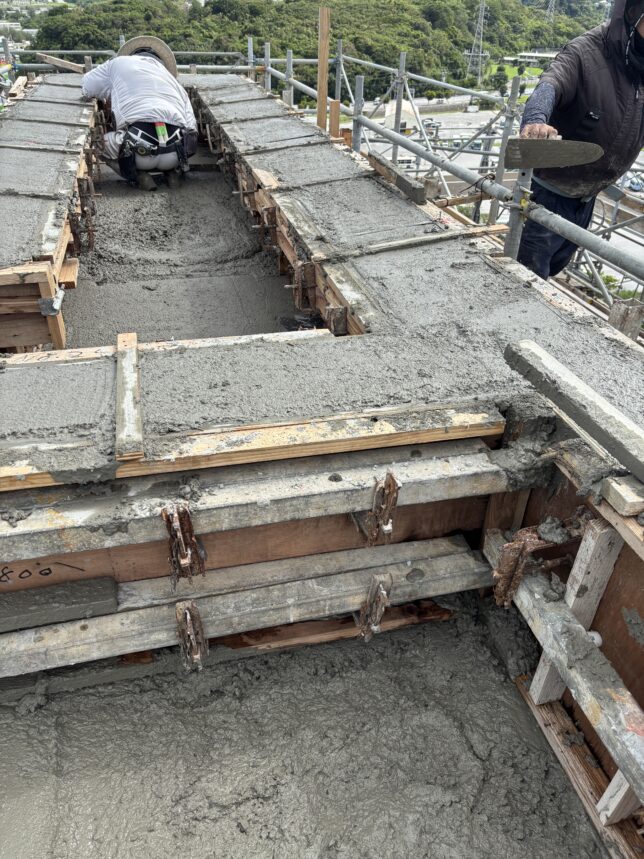

現場のほうは8/12に、PH階・パラペットの監理者の配筋検査を行い・8/13にコンクリート打設しました。
前日に、大雨が降り打設の日も雨の予報が出ていたので心配していたのですが、当日は曇り・晴れで
無事雨も降らずに完了することができました。

塗装工事のほうも、西面・北面・東面と、1階から上階へと外壁塗装が始まっておりますが台風の影響でストップしています。

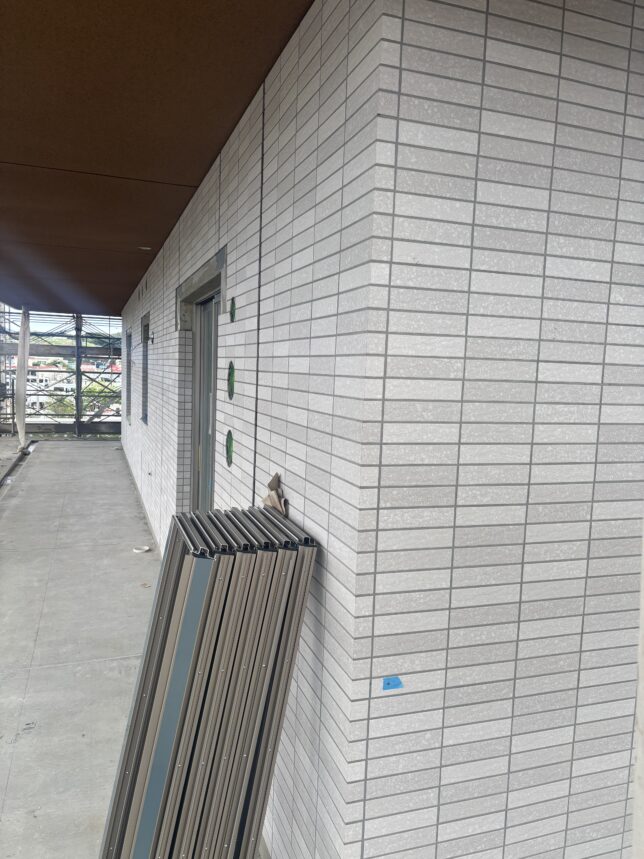

外装タイル工事は、2階から順に上階へと外装タイル張りを行っています。

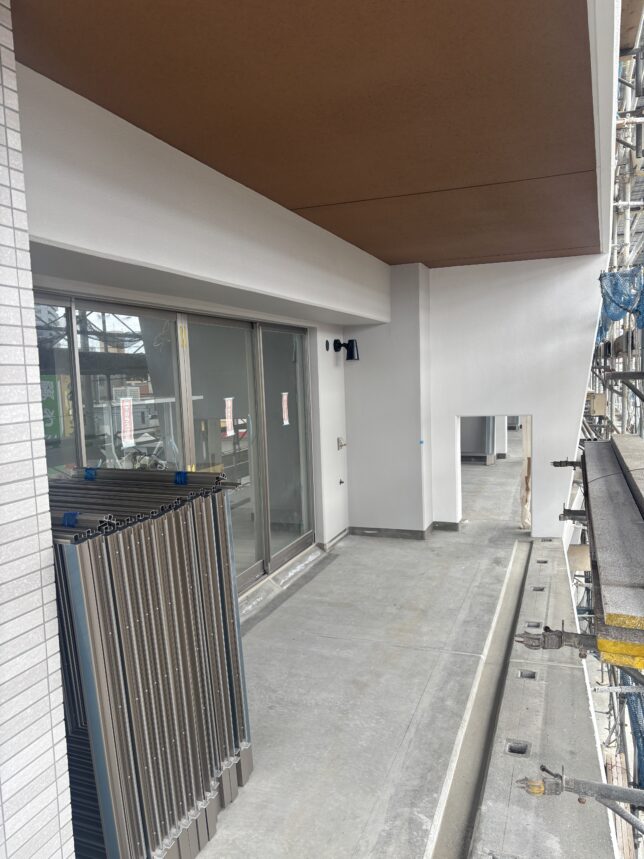

2~5階・内部では仕上げ工事がほぼ完了しています。

外部・駐車場棟工事は、躯体をレッカー・ポンプ車等を設置する為、半分打設して止めていたのですがマンション本体が打設が完了したので
8/12に監理者の壁の配筋検査後、壁の返し枠・スラブ張り・鉄筋配筋等を行い、8/24に打設の予定です。

外構工事も、駐車場棟が打設完了したら開始していく予定です。
工事完了まで、気を抜かず・安全第一・無事故で作業を進めて行きます。
