皆さんこんにちは、建築部の渡具知です。
近頃は、寒くなったり暑くなたりと気温の変化が激しいので
皆様も体調管理は、十分に行ってください。
北谷1丁目マンション現場の進捗状況です。
3/5(木)に6階躯体のコンクリート打設を行いましたが、14時頃からの
打設だったので、打設完了が遅い時間までかかりました。
打設の最後のころは、暗くなっての打設になるので照明を十分に設置し
打設人数も増やして、豆板等が出ないよう注意して打設を行いました。

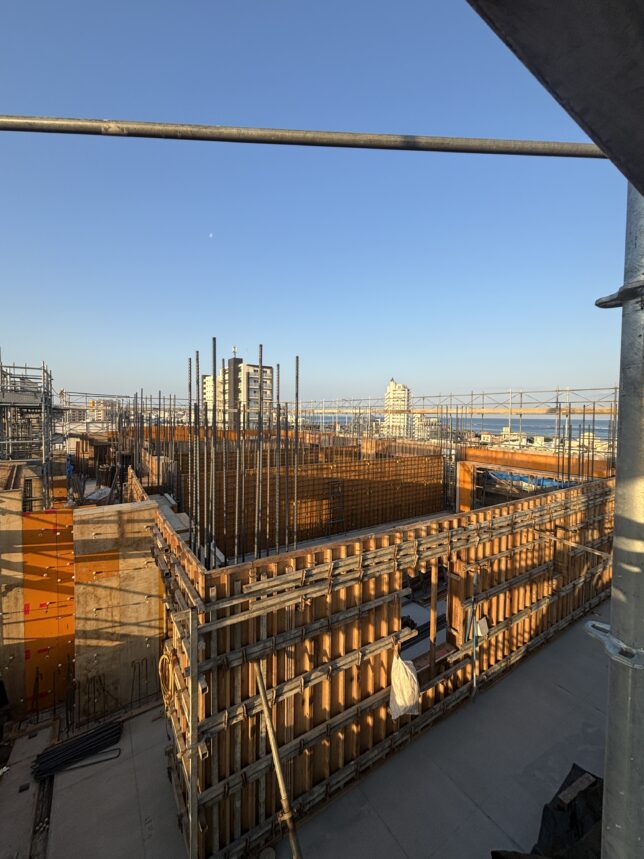

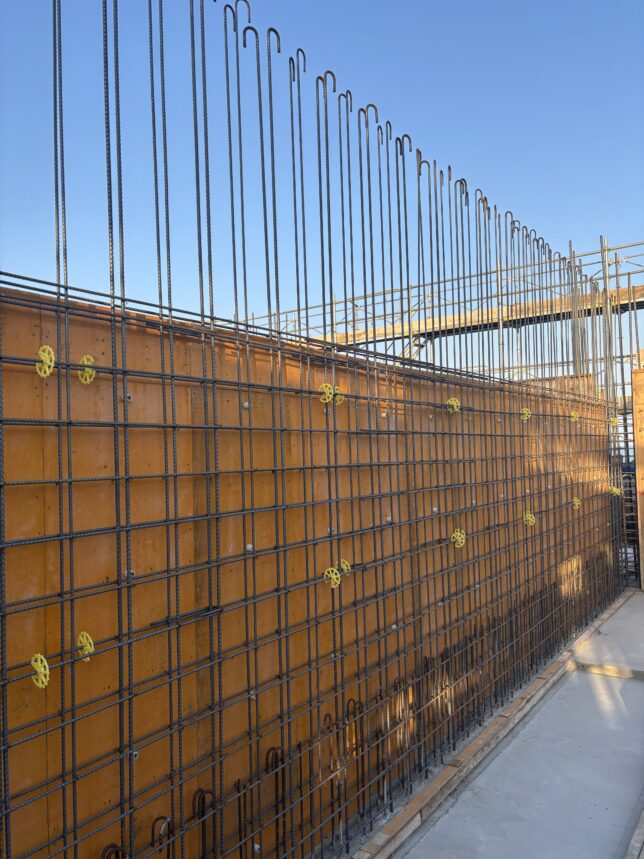

現在、7階躯体の作業中で、3/1(火)に柱・壁の配筋検査中で、
3/21(土)7階・8SLの配筋検査・3/23(月)にコンクリート打設を行う予定です


内部の作業の方も、3階まで鋼製建具の建付け・モルタル詰めまで完了し
2階から・電気・設備工事・内装工事の作業中です。
躯体工事・内装工事と作業員も増えているので、後戻り作業が無いように
工程管理等は、十分に注意して作業を行っていきます。

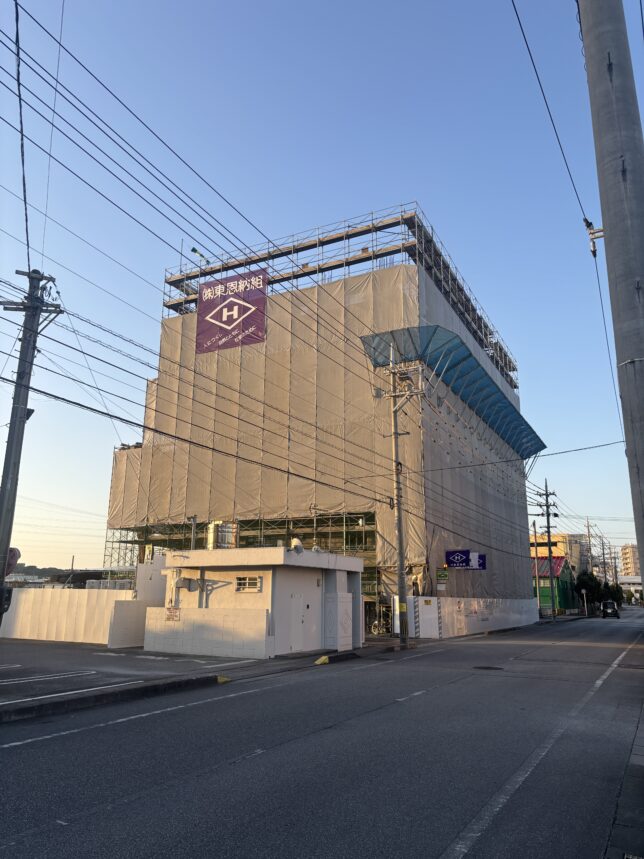

外部足場の方も7階躯体まで上がり、高くなっているいるので
落下物等が無いように、チェックして事故の無いように
安全第一で作業を進めて行きます。

以上、建築部の渡具地でした。
