皆さんこんにちは、建築部の渡具知です。
気温も穏やかになり、過ごしやすくなっきましたが、時々降る雨で作業が中断したりするので、
作業員は、大変です。
高良ハウス複合医療施設現場の、進捗状況なのですが、3月10日に基礎・基礎梁のコンクリート打設が、

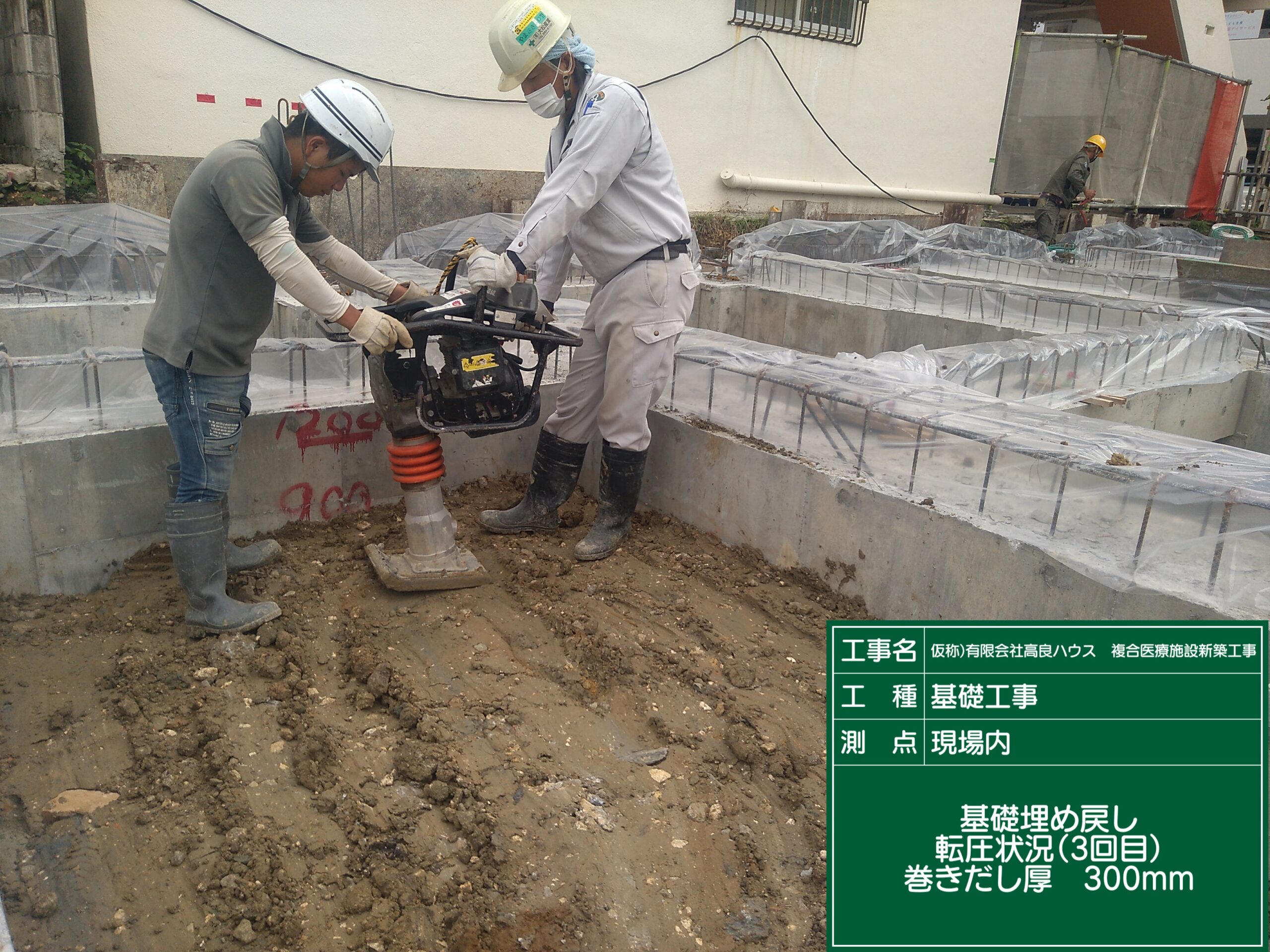

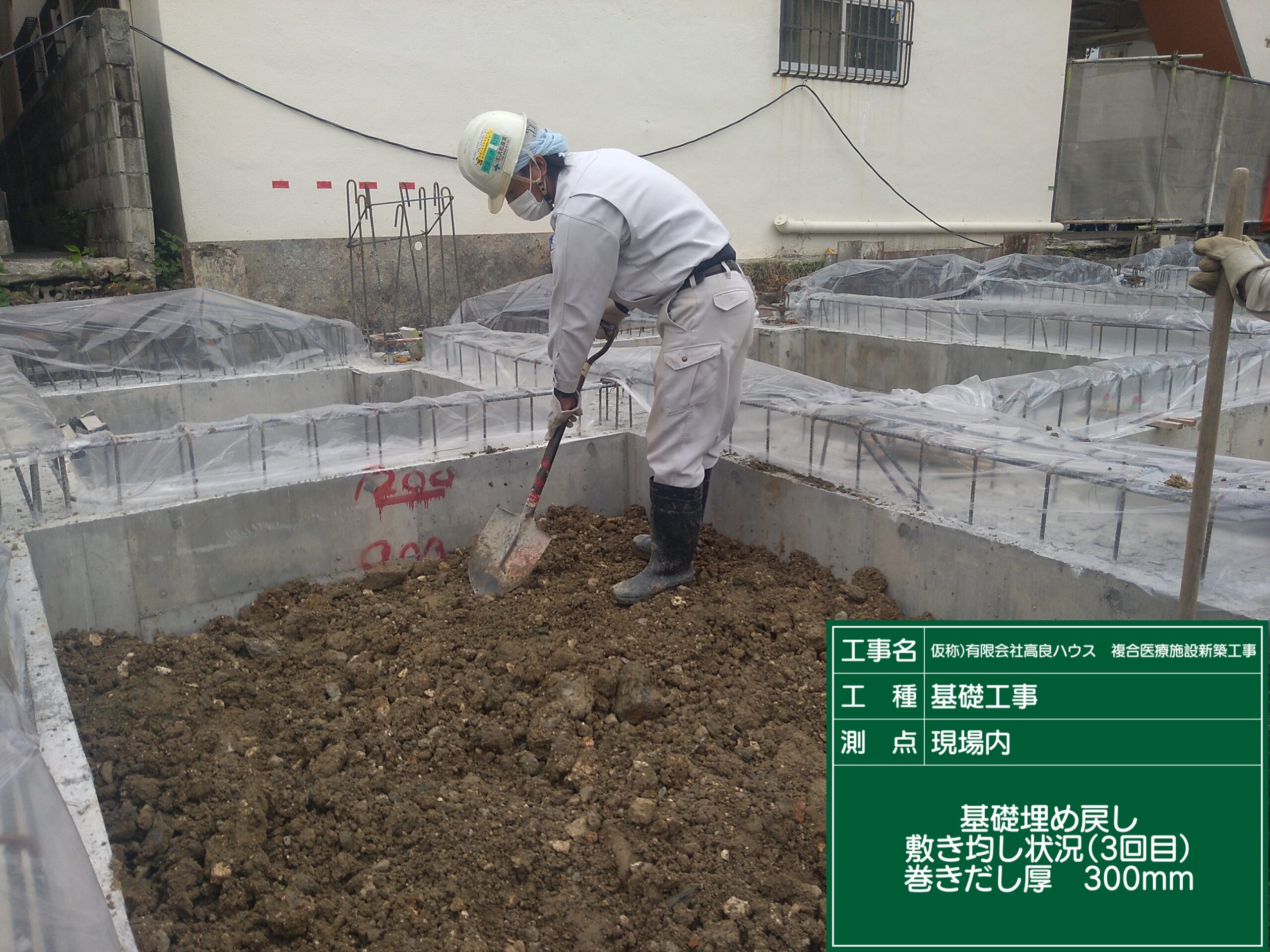

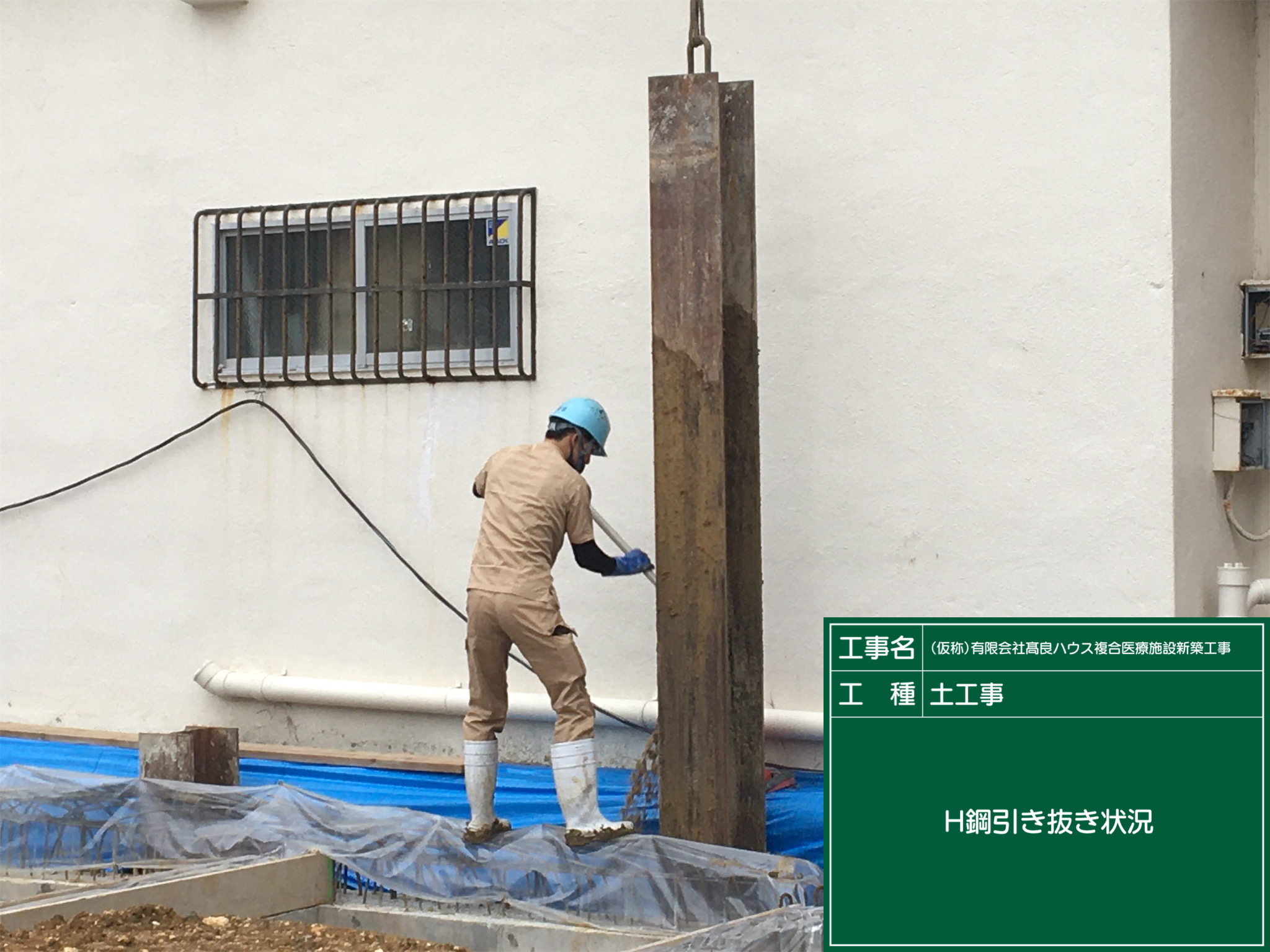

無事終わり、コンクリートの養生後、土留め鉄板の撤去・土留めH鋼の引き抜き・埋め戻し・設備配管後
埋め戻し、隣地境界線のL型擁壁の捨コン打設・墨出し・鉄筋配筋・型枠建て込み締め付け後
4/9(土)にコンクリート打設予定です。
その後、クラッシャー敷き込み転圧・整地・養生鉄板の敷き込みを行い、
いよいよ、4/20(水)より、X1通り側から鉄骨建て方開始の予定です。
鉄骨建方の作業は、レッカー作業・高所作業が多く他の作業より危険が伴うので、
安全第一で事故のないように、気を引き締めて作業を行って行っていきたいと思います。
