皆さんこんにちは! 建築部島袋です!
気が付けば五月最後になり、もうすぐ一年の半分が終わります。梅雨入りしてるのに雨が降らず、断水が心配です。
さて、町田機工のE棟の現在の進捗状況ですが、雨が降らないか心配でしたが、5/29に無事 1階躯体のコンクリート打設が完了しました。
スラブ配筋状況。
配筋検査が無事完了し、いよいよコンクリート打設です。

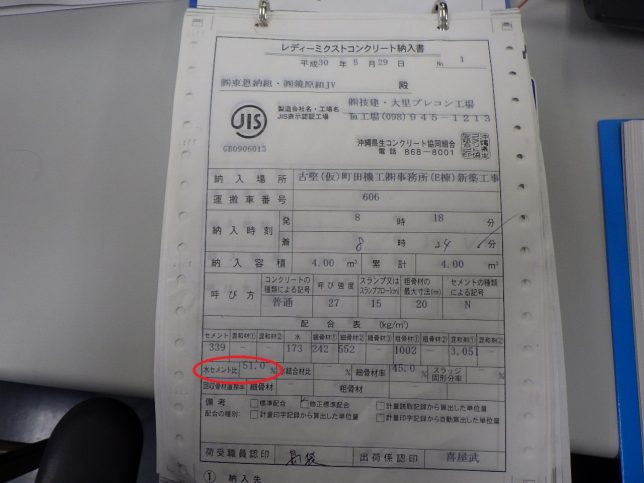

まず納入書にて 呼び強度、スランプ、粗骨材の最大寸法、配合表、水セメント比を確認します。
単位水量は185kg/㎥以下とするとあるので、今回は173kg/㎥なので合格
単位セメント量は普通コンクリートにおいては270kg/㎥以上、今回は339kg/㎥
水セメント比は普通ポルトランドセメントは65%以下、今回は51%
コンクリート打設の際には現場にて試料採取を行い、試験を行います。
主に行われる試験が
スランプ (コンクリートの下がり量で表されるコンクリートの柔らかさ)
設計スランプ値は15cm±2.5cm 実施は14cmなので合格
空気量 (コンクリート内に含まれている空気量)
設計値 4.5±1.5% 実施は4.7%なので合格
塩化物量
設計値 0.30kg/㎥以下 実施0.062kg/㎥なので合格
いよいよ打設開始です。
打設時にはコンクリートを止めることができないので、躯体の寸法や、配筋等の間違いがないかを入念に検査します。
暑い中無事打設完了!
これから約一か月養生期間です。
コンクリートの打設が完了すると、とてもほっとします。
脱枠、六月後半からは内部仕上げ工事が始まります。
又新たに気を引き締めて 安全一番 で作業を行っていきます!
